Раздел ЭОМ: расшифровка, состав и кто согласует

ЭОМ — силовое электрооборудование и внутреннее освещение по ГОСТ Р 21.101-2020. Что входит в раздел, чем он отличается от ЭС и кто его согласует.

Опубликовано 09.10.2026 · обновлено 08.10.2026 · материал инженерной службы ГК «ЛЕГИОН»

ЭОМ расшифровывается как «силовое электрооборудование и электрическое освещение». По ГОСТ Р 21.101-2020 это объединённый комплект рабочих чертежей двух марок — ЭМ и ЭО: щиты, кабельные линии, питание оборудования и внутреннее освещение здания. Проверяют электрику четыре стороны: сетевая организация, экспертиза, заказчик и Ростехнадзор.

Коротко
  • ЭОМ по ГОСТ Р 21.101-2020 — один комплект из двух марок: силовое электрооборудование (ЭМ) и внутреннее освещение (ЭО).
  • В проектной документации электрика — подраздел «Система электроснабжения»; его состав задаёт пункт 16 Положения, утверждённого постановлением Правительства РФ № 87.
  • Проверяют электрику четыре стороны: сетевая организация, экспертиза, заказчик и Ростехнадзор.
  • Системы противопожарной защиты по СП 6.13130.2021 питаются по первой категории надёжности — это закладывается в электрическую часть проекта.

Как расшифровывается ЭОМ и что стоит за каждой буквой?

Три буквы — два комплекта чертежей

Марки рабочих чертежей перечислены в приложении Г к ГОСТ Р 21.101-2020. ЭМ — силовая часть: вводное устройство, щиты, питание вентиляции, насосов и лифтов. ЭО — внутреннее освещение, включая аварийное. Обе марки одним томом — это ЭОМ.

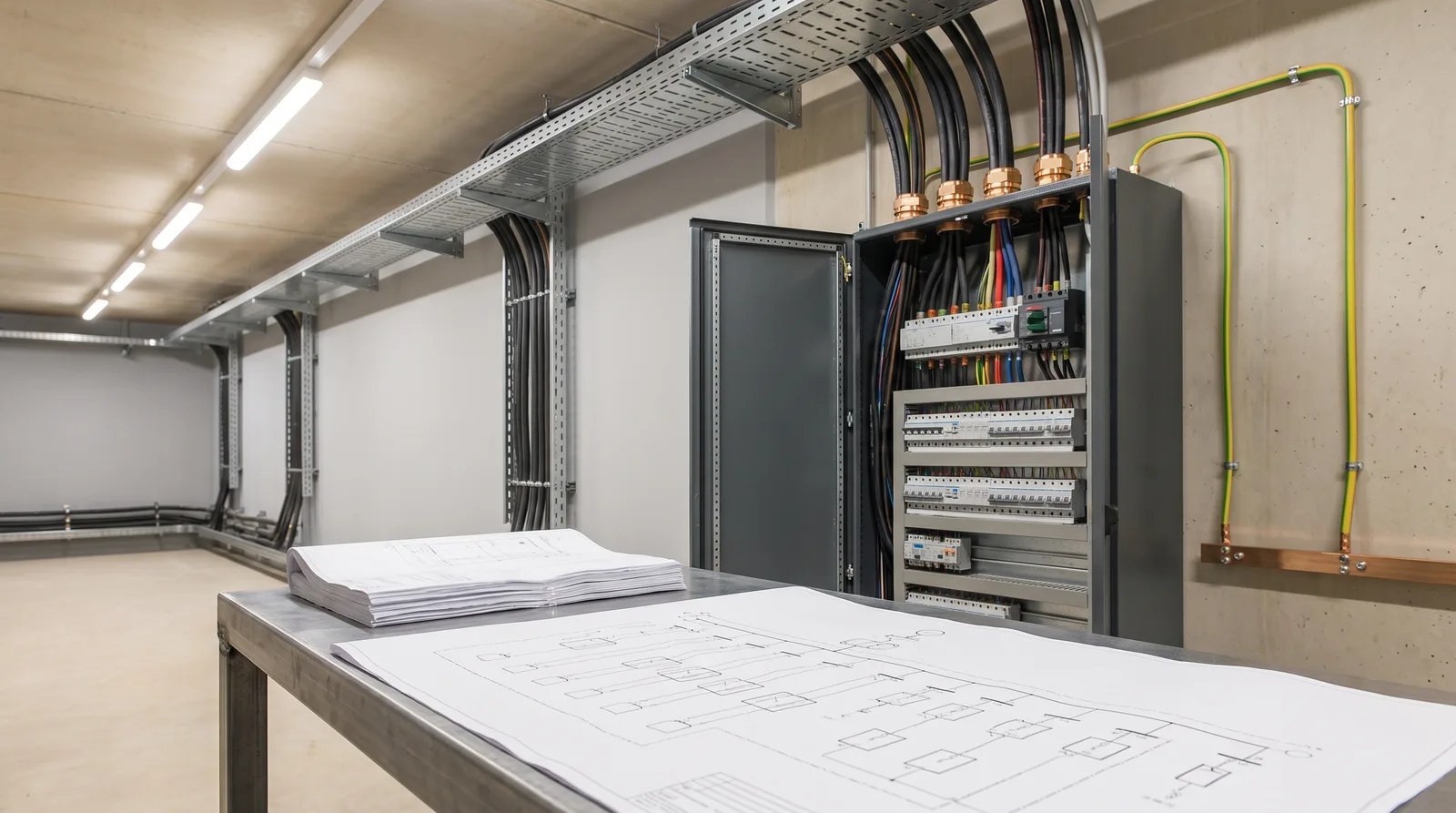

Однолинейная схема электроснабжения на столе в электрощитовой, рядом открытый вводно-распределительный щит и кабельные лотки
Электрощитовая строящегося объекта: по однолинейной схеме из раздела ЭОМ собирают щит, прокладывают трассы и подключают заземление.

Какие ещё марки идут рядом с ЭОМ

В таблице — марки, которые путают с ЭОМ, и что в них попадает на объекте.

МаркаНаименованиеЧто в ней на объекте
ЭМСиловое электрооборудованиеВРУ, щиты, питающие линии, подключение оборудования
ЭОЭлектрическое освещение (внутреннее)рабочее, аварийное и эвакуационное освещение
ЭОМЭМ и ЭО одним комплектомвся внутренняя электрика здания
ЭСЭлектроснабжениепитание от точки присоединения, подстанции, сети площадки
ЭННаружное электроосвещениетерритория, проезды, парковки, фасады
ЭГОбозначение проектировщика, в приложении Г его нетзаземление и молниезащита, если их выносят отдельным томом
Из чего состоит электрика объекта по маркам ГОСТ Р 21.101-2020 ЭМ — силовое электрооборудование, ЭО — внутреннее освещение. Вместе они образуют комплект ЭОМ. Электроснабжение ЭС и наружное освещение ЭН выпускаются отдельными комплектами. Электрика объекта по маркам ЭМ — силовое оборудование ЭО — внутреннее освещение ЭС — электроснабжение ЭН — наружное освещение ЭОМ — это ЭМ и ЭО вместе
Латунные плашки — то, что входит в ЭОМ. Серые — соседние комплекты, которые выпускают отдельно и согласуют по своим правилам.

Где в проекте заземление и молниезащита

Своей марки в ГОСТ у заземления и молниезащиты нет: их выпускают в составе ЭМ или ЭС либо отдельным томом. Обязательны сами схемы — их требует пункт 16 Положения № 87. Как устроено заземляющее устройство, разобрано в статье про устройство заземления по ПУЭ.

Чем раздел ЭОМ в проектной документации отличается от рабочей?

Стадия П: подраздел «Система электроснабжения»

В проектной документации электрика называется не ЭОМ, а подраздел «Система электроснабжения» раздела 5. Здесь решают, откуда питается объект, какая нужна мощность, какая категория надёжности и где резерв. Чертежей для монтажа здесь нет.

Стадия Р: комплекты чертежей для монтажа

Рабочая документация доводит решения до уровня, по которому собирают щиты и тянут кабель: планы трасс, однолинейные схемы с номиналами аппаратов, кабельные журналы, спецификации.

Стадия П и стадия Р: что проверяют и кто На стадии П электрика — подраздел раздела 5 проектной документации, его проверяет экспертиза. На стадии Р это комплекты ЭМ, ЭО и ЭС, их утверждает заказчик. Монтируют по рабочей документации. Две стадии электрики П — подраздел раздела 5 Проверяет экспертиза Р — комплекты ЭМ, ЭО, ЭС Утверждает заказчик Монтируют только по Р
Стадия П отвечает на вопрос «что строим и почему так», стадия Р — «как именно собрать». Экспертиза рабочие чертежи не проверяет.

Можно ли начать монтаж по проекту стадии П

Нельзя: в проектной документации нет номиналов автоматов, сечений по кабельному журналу и точных трасс. При сжатых сроках рабочие чертежи выпускают очередями и утверждают каждую до начала работ.

Что должно быть в подразделе «Система электроснабжения»?

Текстовая часть

Пункт 16 Положения № 87 перечисляет обязательное содержание. Главное для коммерческого объекта:

  • источники электроснабжения по техническим условиям;
  • схема электроснабжения, количество и мощность потребителей;
  • категория надёжности, работа в рабочем и аварийном режимах;
  • учёт, релейная защита, компенсация реактивной мощности;
  • заземление, молниезащита, рабочее и аварийное освещение, резервные источники.

От категории надёжности зависит число независимых источников и скорость включения резерва — подробно в статье о категориях надёжности электроснабжения.

Графическая часть

Обязательны принципиальные схемы от основного и резервного источников, схемы рабочего и аварийного освещения, заземления и молниезащиты, план сетей. Без любой из них экспертиза вернёт подраздел с замечанием.

Что раздел ЭОМ берёт у смежников

Электрика собирает нагрузки всех систем: вентиляции, насосных, лифтов, пожарной автоматики, слаботочки. Поэтому ЭОМ не закончить раньше смежных разделов: появились в проекте вентиляторы дымоудаления после расчёта — щиты и сечения пересчитывают.

Кто согласует и проверяет раздел ЭОМ?

Четыре проверяющие стороны смотрят каждая своё — поэтому «проект согласован» ещё не значит, что объект можно подключить.

Кто и на каком этапе проверяет электрическую часть объекта Технические условия выдаёт сетевая организация, проектную документацию проверяет экспертиза, рабочую утверждает заказчик, измерения выполняет электролаборатория, допуск в эксплуатацию даёт Ростехнадзор. Путь раздела до допуска ТУ — сетевая организация Проект П — экспертиза Рабочая — заказчик Испытания — лаборатория Допуск — Ростехнадзор Сверху вниз — по ходу работ
Первая и последняя проверки — внешние и самые долгие: условия подключения и допуск электроустановки в эксплуатацию.

Сетевая организация: технические условия

Работа начинается с технических условий на присоединение по постановлению Правительства РФ № 861: точка присоединения, мощность, категория надёжности, учёт. Подраздел электроснабжения обязан на них опираться.

Экспертиза: проектная документация

Проектную документацию проверяет экспертиза по статье 49 Градостроительного кодекса; там же перечислены объекты, которым она не нужна. Рабочие чертежи экспертиза не смотрит.

Заказчик: штамп «В производство работ»

Рабочие комплекты утверждает заказчик или технический заказчик. После штампа любое изменение идёт через проектировщика и попадает в исполнительную документацию.

Ростехнадзор: допуск в эксплуатацию

Электроустановку допускает энергонадзор по постановлению Правительства РФ № 85. Нужны проект, исполнительная документация и протоколы измерений, которые оформляет электролаборатория.

Какие ошибки в разделе ЭОМ всплывают уже на объекте?

Нагрузки смежных систем посчитаны по ранней версии

Сменились вентустановки или добавилась насосная — на объекте это замена собранного щита и перекладка кабеля. Лечится сверкой нагрузок со смежниками до выдачи рабочих чертежей.

Трассы не увязаны с вентиляцией и слаботочкой

Лотки, воздуховоды и слаботочные трассы делят одно межпотолочное пространство. Нет сводного плана сетей — пересечения находят монтажники, и исполнительные схемы расходятся с проектом.

Аварийное освещение сделано «по остаточному принципу»

Аварийное освещение проектируют последним: светильники стоят, а питание групп не отделено от рабочего. Замечание всплывает на пожарной проверке, после отделки.

Из практики ЛЕГИОНА

Склад OZON в Твери, 50 000 м²: в одном договоре автоматическое пожаротушение с насосной станцией, электроснабжение объекта и автоматика тушения. На монтаже выяснилось, что часть проектных решений выполнить в существующем виде невозможно или нецелесообразно. Узлы переработали вместе с проектировщиками и заказчиком, не останавливая работы на площадке.

МФЦ Выхино, 1 500 м²: девять инженерных разделов, включая электрику, вентиляцию и слаботочные системы, свели в единый график. На комплексных объектах трассы разделов согласуются до выхода на площадку — пересечения решаются на бумаге, а не под потолком.

МФЦ Выхино: прокладка инженерных трасс под потолком с вышки-туры
МФЦ Выхино, монтаж трасс под потолком. Фото ЛЕГИОНА с объекта.

Нужна инженерия на объекте?

Электромонтаж по разделам проекта с исполнительной документацией — от 1 500 ₽⁠/⁠м², смета после обследования. Электромонтажные работы ЭОМ · описать объект в форме — проект можно приложить файлом.

Вопросы и ответы

Как расшифровывается ЭОМ?
ЭОМ — «силовое электрооборудование и электрическое освещение». Так ГОСТ Р 21.101-2020 называет объединённый комплект рабочих чертежей марок ЭМ и ЭО: щиты, питающие линии, подключение оборудования и внутреннее освещение здания. Наружное освещение и электроснабжение площадки в ЭОМ не входят — у них свои марки ЭН и ЭС.
Чем ЭОМ отличается от ЭС?
ЭОМ описывает электрику внутри здания, ЭС — электроснабжение объекта от точки присоединения к сети до вводного устройства, включая подстанции и сети площадки. Это два разных комплекта рабочих чертежей, на крупных объектах их часто выполняют разные проектировщики. Граница между ними — вводное устройство здания.
Нужна ли экспертиза для раздела ЭОМ?
Экспертизу проходит проектная документация целиком, электрика в ней — подраздел «Система электроснабжения» раздела 5. Рабочие чертежи ЭОМ экспертиза не проверяет, их утверждает заказчик. Часть объектов освобождена от экспертизы по статье 49 Градостроительного кодекса, но технические условия и допуск Ростехнадзора нужны всегда.
Какой документ определяет содержание раздела электроснабжения?
Пункт 16 Положения о составе разделов проектной документации, утверждённого постановлением Правительства РФ от 16.02.2008 № 87. Он перечисляет текстовую часть — от источников по техническим условиям до резервирования — и графическую: схемы электроснабжения, рабочего и аварийного освещения, заземления и молниезащиты, план сетей.
Входит ли заземление и молниезащита в ЭОМ?
Схемы заземления и молниезащиты обязательны в подразделе электроснабжения по пункту 16 Положения № 87. В рабочей документации их выпускают в составе ЭМ или ЭС либо отдельным томом: собственной марки в ГОСТ Р 21.101-2020 у них нет. Важно, чтобы схемы были в проекте и совпадали с исполнительной документацией.
Ведёт ли ЛЕГИОН проектирование ЭОМ?
ЛЕГИОН организует проектирование инженерных разделов и управляет им, а электромонтаж, пусконаладку и сдачу выполняет сам — от 1 500 ₽⁠/⁠м². Своей электролаборатории у компании нет: измерения проводит профильная лаборатория в составе работ, и протоколы входят в исполнительную документацию.

Следующий шаг

Связанная тема — категории надёжности электроснабжения: от неё зависит половина решений раздела ЭОМ. Проект и монтаж — на странице «Разделы ЭОМ: проект и монтаж».

Обсудить объект

Ещё по теме: силовое оборудование и кабельные трассы · электроснабжение и техприсоединение · устройство заземления по ПУЭ · испытания электролаборатории · состав исполнительной документации.
